Fördermittelprojekte
Projekt Breitbandausbau in Zahlen
Der Netzausbau Breitband erfolgt in verschieden Stufen:
In der ersten Stufe wird die Haupttrasse hergestellt und die Schränke und Schächte gestellt. Anschließend in der 2. Stufe werden die Hausanschlüsse tiefbauseitig und die Hauseinführungen inklusive der Glasfaserboxen/Übergabepunkte hergestellt.
Jeweils nach Abschluss der beiden Stufen werden Glasfaserkabel in das Leerrohr eingeblasen. In der letzten Stufe werden die Glasfaserkabel in den Schränken und den Hausanschlüssen gespleißt. Dann wird alles dokumentiert und das Netz kann in Betrieb genommen werden.
In den folgenden Übersichten, sehen Sie den Abrechnungsstand. Der tatsächliche Baufortschritt kann bereits viel weiter sein.
Zu den Abrechnungsständen aus den Vorjahren gelangen Sie mit Klick auf die entsprechende Jahreszahl:
Der aktuelle Baufortschritt der Förderaufrufe 1-6 in Zahlen:

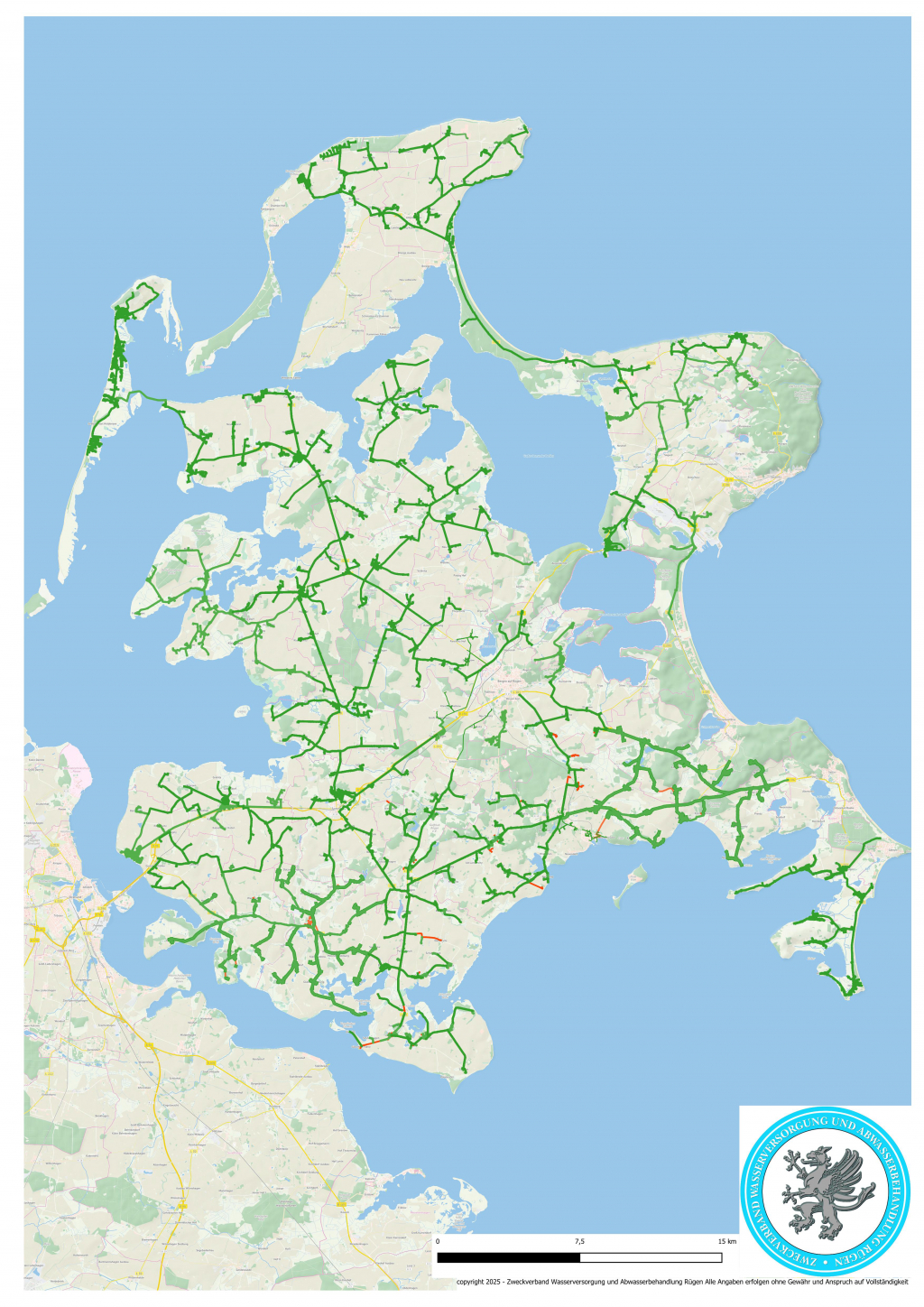

Mai 2025: Bautenstand im Detail
1. Aufruf |
2.1 Aufruf |
2.2 Aufruf |
3. Aufruf |
4. Aufruf |
6. Aufruf |
|||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
SOLL |
IST |
|
Gesamtinvestition in € |
6.632.138 |
6.138.853 |
19.611.649 |
18.458.725 |
12.088.499 |
11.018.572 |
19.918.483 |
14.405.587 |
13.208.257 |
9.987.033 |
15.815.037 |
15.449.417 |
Tiefbau |
130 km |
131 km |
250 km |
259 km |
112 km |
109 km |
174 km |
165 km |
145 km |
138 km |
170 km |
178 km |
Leerrohr |
193 km |
222km |
397 km |
433 km |
217 km |
205 km |
348 km |
255 km |
212 km |
193 km |
549 km |
523 km |
Glasfaser |
551 km |
455km |
757 km |
848 km |
487 km |
504 km |
516 km |
190 km |
415 km |
271 km |
644 km |
597 km |
Hausanschlüsse |
1670 |
1680 |
2146 |
2269 |
1915 |
1606 |
1340 |
711 |
1140 |
756 |
1568 |
1238 |
Kabelverzweiger/Hauptverteiler |
80 Stück |
94 Stück |
131 Stück |
159 Stück |
61 Stück |
66 Stück |
83 Stück |
89 Stück |
75 Stück |
70 Stück |
82 Stück |
86 Stück |
Direktkontakt Breitbandausbau
